AI/BI dashboard視覚化タイプ
このページでは、AI/BI ダッシュボードで使用できる視覚化の種類の概要を示し、各視覚化タイプの例を作成する方法を示します。ダッシュボードの構築手順については、 「ダッシュボードの作成」を参照してください。自然言語を使用して、Genie Code に棒グラフ、折れ線グラフ、ポイント マップ、散布図、円グラフ、カウンター グラフを作成するように指示できます。ダッシュボードの作成には Genie Code を使用するを参照してください。
このページでは 、AI/BI ダッシュボード の視覚化について説明します。DatabricksノートブックとSQLエディターの視覚化については、 「ノートブックとSQLエディターの視覚化タイプ」を参照してください。
視覚化レンダリングの制限について詳しくは、 「ダッシュボードの制限」を参照してください。
エリアの可視化
面グラフの視覚化では、線グラフと棒グラフの視覚化を組み合わせて、1 つ以上のグループの数値が 2 番目の変数 (通常は時間) の進行に伴ってどのように変化するかを示します。これらは、時間の経過に伴うセールスファネルの変化を示すためによく使用されます。
レイアウトを調整するには:
- 可視化編集パネルの [Y 軸] セクションにある
[ ケバブ] メニューをクリックします。
- レイアウト セクションで、 スタック または 100% スタック を選択します。

構成値 : 指定されたエリア可視化の例では、次の値が設定されました。
-
データセット: samples.tpch.orders
-
可視化: エリア
-
タイトル:
Total price and order year by order priority and clerk -
X軸:
- フィールド:
o_orderdate - 変換:
Yearly - スケールタイプ:
Continuous - 表示名:
Order year
- フィールド:
-
Y軸:
- フィールド:
o_totalprice - 表示名:
Total price - スケールタイプ:
Continuous - 変換:
Sum
- フィールド:
-
色:
- フィールド:
o_orderpriority - 凡例タイトル:
Order priority
- フィールド:
-
フィルタ
- フィールド:
TPCH orders.o_clerk
- フィールド:
SQL クエリ : このエリアの可視化では、次の SQL クエリを使用して TPCH ordersという名前のデータセットが生成されました。
SELECT * FROM samples.tpch.orders;
棒グラフ
棒グラフは、時間の経過に伴う、またはカテゴリ間でのメトリクスの変化を表し、 円の可視化と同様に比例性を示します。

レイアウトを調整するには:
- 可視化編集パネルの [Y 軸] セクションにある
[ ケバブ] メニューをクリックします。
- レイアウト セクションで、 スタック または 100% スタック または グループ を選択します。
構成値 : 指定された棒グラフの例では、次の値が設定されています。
-
データセット: samples.tpch.orders
-
可視化: バー
-
タイトル:
Total price and order month by order priority and clerk -
X軸:
- フィールド:
o_orderdate - 変換:
Monthly - スケールタイプ:
Continuous - 表示名:
Order month
- フィールド:
-
Y軸:
- フィールド:
o_totalprice - スケールタイプ:
Continuous - 変換:
Sum - 表示名:
Total price
- フィールド:
-
色:
- フィールド:
o_orderpriority - 凡例タイトル:
Order priority
- フィールド:
-
フィルタ
- フィールド:
TPCH orders.o_clerk
- フィールド:
SQL クエリ : 次の SQL クエリは、このバーの可視化のデータ セット TPCH orders を生成しました。
SELECT * FROM samples.tpch.orders;
ボックスチャート
ボックス チャートの可視化には、数値データの分布の概要が表示され、必要に応じてカテゴリ別にグループ化されます。 ボックス チャートの可視化を使用すると、カテゴリ間の値の範囲をすばやく比較し、値の局所性、広がり、歪度グループを四分位数で視覚化できます。 各ボックスの暗い線は四分位範囲を示しています。 ボックス プロットの可視化の解釈の詳細については、Wikipedia の 「ボックス チャート」の記事 を参照してください。

提供されたボックス チャートの例では、次の値が設定されています。
- X列(データセット列):
l-returnflag - Y列(データセット列):
l_extendedprice - X 表示名:
Return flag1 - Y 表示名:
Extended price
SQL クエリ : このボックス チャートの可視化では、次の SQL クエリを使用してデータ セットが生成されました。
SELECT * FROM samples.tpch.lineitem;
バブルチャート
バブルチャートは、各ポイントマーカーのサイズが関連するメトリクスを反映している散布図です。 バブル チャートを作成するには、視覚化の種類として 散布図 を選択します。 サイズ 設定で、マーカーのサイズで表すメトリクスを選択します。

構成値 : 提供されたバブル チャートの例では、次の値が設定されています。
-
データセット: NYC taxi trips
-
可視化: スキャッター
-
タイトル:
Trip distance, fares, and trip duration -
X軸:
- フィールド:
trip_distance - スケールタイプ:
Continuous - 変換:
None
- フィールド:
-
Y軸:
- フィールド:
fare_amount - スケールタイプ:
Continuous - 変換:
None
- フィールド:
-
色分け:
- フィールド:
pickup_zip
- フィールド:
-
サイズ:
- フィールド:
minutes_in_taxi - 変換:
None
- フィールド:
SQL クエリ : このバブルチャートの可視化では、次の SQL クエリを使用してデータセットが生成されました。
SELECT
*,
TIMESTAMPDIFF(MINUTE, tpep_pickup_datetime, tpep_dropoff_datetime) AS minutes_in_taxi
FROM samples.nyctaxi.trips
LIMIT 500;

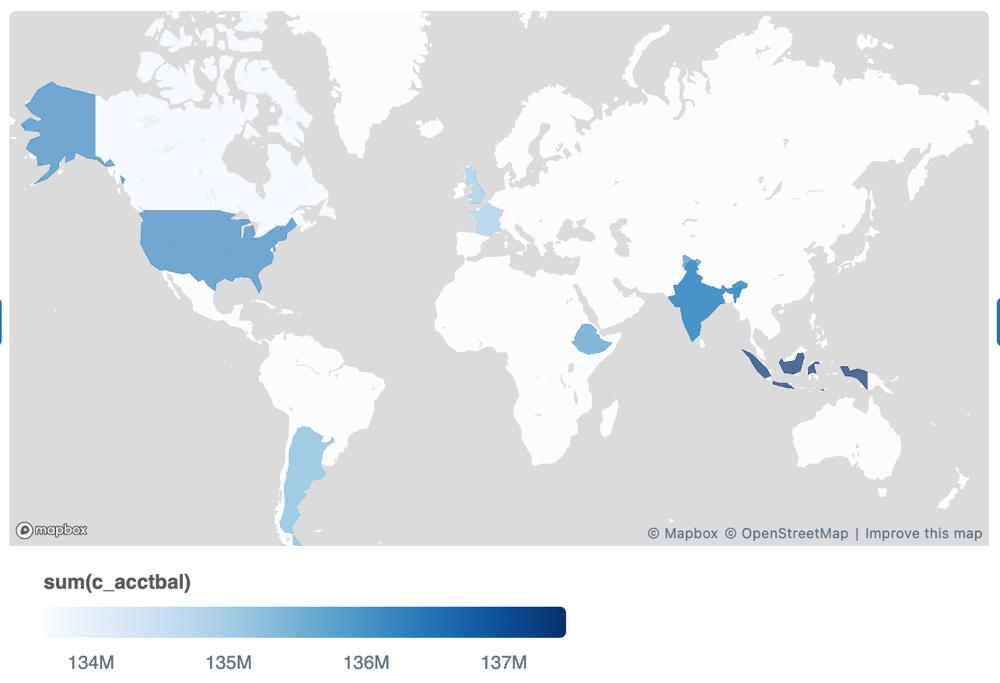

コロプレス地図
コロプレス視覚化では、国や州などの地理的な場所は、各キー列の集計値に応じて色分けされます。クエリは、名前によって地理的な場所を返す必要があります。ユーザーは、国、州、県、郡、地区レベルで行政境界を表示するマップを作成できます。

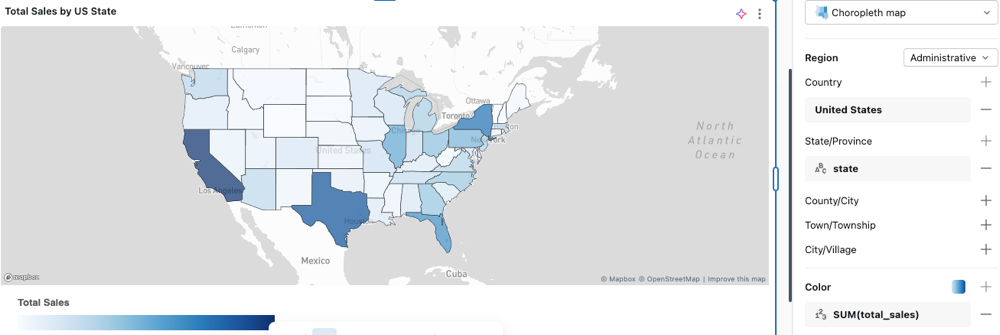

設定例と階級区分図のオプションについては、階級区分図のオプションを参照してください。
コホートチャート
コホート チャートは、共通の特性 (サインアップ日など) に基づいてユーザーをグループ化し、その後の期間にわたってユーザーのアクティビティを追跡することで、時間の経過に伴うユーザーの維持率と行動パターンを視覚化します。この視覚化により、さまざまなユーザー コホートが時間の経過とともに製品やサービスにどのように関与しているかを理解できます。

コホート チャートを作成するには、リテンション データを含むピボット ビジュアライゼーションを使用します。次の例では、顧客が最初に注文した日 (コホートの日付) を計算し、各コホートの何人の顧客がその後もアクティブであり続けるかを測定することで、顧客維持を追跡します。 色のスケールは保持率を示し、色が濃いほど保持率が高いことを示します。
構成値 : このコホート チャートの例では、次の値が設定されています。
-
データセット: samples.tpch.orders
-
可視化: ピボット
-
タイトル:
Customer retention by cohort year -
行数:
- フィールド:
Cohort - 変換:
Yearly
- フィールド:
-
列:
- フィールド:
Active Period
- フィールド:
-
細胞:
- フィールド:
Retention - スタイル:
Color Scale
- フィールド:
SQL クエリ :このコホート チャートの可視化では、次の SQL クエリを使用してデータセット Orders cohort analysis が生成されました。
-- get the list of customers and when they were active
WITH history AS (
SELECT o_orderdate, o_custkey -- replace with the right columns representing date and id
FROM samples.tpch.orders -- replace with desired table
GROUP BY ALL
),
-- find the date of the first order for each customer
cohort AS (
SELECT o_custkey, MIN(o_orderdate) AS first_date
FROM history
GROUP BY 1
),
-- combine the customer activity table with the date of first activity, and choose a granularity (e.g. YEAR)
joined AS (
SELECT
DATE_TRUNC("YEAR", first_date) AS cohort,
CAST(DATE_DIFF(YEAR, cohort, o_orderdate) AS STRING) AS active,
o_custkey
FROM history LEFT JOIN cohort USING(o_custkey)
),
-- calculate the number of distinct customers by cohort and date active
grouped AS (
SELECT cohort, active, COUNT(DISTINCT o_custkey) AS customers
FROM joined
GROUP BY 1, 2
),
-- calculate the number of initial customers for each cohort
initial_customers AS (
SELECT cohort, customers AS t0_customers
FROM grouped
WHERE active = 0
)
-- calculate the retention by cohort and date active
SELECT
cohort AS Cohort,
active AS Active,
CASE WHEN active = 1 THEN CONCAT(active, " year")
ELSE CONCAT(active, " years") END AS `Active Period`,
customers AS Customers,
t0_customers AS `Initial Customers`,
TRY_DIVIDE(customers, t0_customers) AS Retention
FROM grouped LEFT JOIN initial_customers USING (cohort)
WHERE active > 0;
コンボチャート
コンボチャートは、共有X軸上の棒グラフと折れ線グラフを組み合わせて、時間の経過に対する変化を比例的に示します。コンボチャートはレイヤーから構築します。各レイヤーは独自のフィールドを持つ棒グラフまたは折れ線グラフであるため、棒レイヤーと折れ線レイヤー、2つの棒レイヤー、または2つの折れ線レイヤーを組み合わせることができます。棒レイヤーをカテゴリごとに色分けして、折れ線レイヤーと組み合わせることもできます。
既存の複合チャートは、レイヤーベースのエディターで自動的に開きます。既存のチャートのバーフィールドとラインフィールドは、それぞれ1つのレイヤーになります。

構成値 : このコンボ チャートの視覚化では、次の値が設定されています。
-
データセット: samples.nyctaxi.trips
-
視覚化: コンボ
-
X軸:
tpep_pickup_datetime- 変換:
Weekly - スケールタイプ:
Continuous
- 変換:
-
Y軸レイヤー:
-
棒レイヤー:
trip_distance- 変換:
Average
- 変換:
-
線レイヤー:
trip_distance- 変換:
Median
- 変換:
-
SQL クエリ :このコンボ チャートの可視化では、次の SQL クエリを使用してデータセットが生成されました。
SELECT * FROM samples.nyctaxi.trips;
レイヤーを使用してコンボチャートを作成する
レイヤーからコンボグラフを作成するには:
- 視覚化ウィジェットを選択した状態で、視覚化編集パネルで 視覚化 を 複合 に設定します。
- X軸 セクションで、フィールドを選択します。すべてのレイヤーがこのフィールドを共有します。
- Y軸レイヤー セクションで、 レイヤーの追加 をクリックし、 棒 または 線 を選択します。
- レイヤーを選択し、 「値」 セクションに1つ以上のフィールドを追加します。各値フィールドは、独自の色の個別のシリーズとして表示されます。
- (オプション)カテゴリ別にレイヤーを色分けするには、 Y軸レイヤー セクションでレイヤーをクリックして設定を開き、 カラー セクションにフィールドを追加します。カラーフィールドがあるレイヤーは、1つの値フィールドのみをサポートします。レイヤーに他の値を追加するには、まずカラーフィールドを削除します。
- ステップ3からステップ5を繰り返して、レイヤーを追加します。
Y軸レイヤー セクションのレイヤーをクリックすると、その設定には次のオプションも含まれます。
- Visual : レイヤーを Bar と Line の間で切り替えます。
- 線の形状 :線レイヤーの場合は、 直線 、 スムーズ 、または ステップ を選択します。「線の形状」をご覧ください。
- ラベル :レイヤーのデータラベルを表示します。棒レイヤーは、積み上げ棒の合計を表示することもできます。
棒レイヤーのLayoutは、別のメニューで設定されます。変更するには、レイヤーの 値 セクションの横にある レイヤー設定 というラベルの付いた ケバブメニューをクリックします。 Layout セクションで、 スタック 、 100% スタック または グループ を選択します。折れ線レイヤーが同じY軸を共有している場合、 100% スタック オプションは利用できません。
2軸コンボチャート
コンボグラフを使用して、2 つの異なる Y 軸を表示できます。 コンボチャートウィジェットを選択した状態で、可視化編集パネルの[Y 軸レイヤー] セクションにある[ ケバブ] メニューをクリックします。 2 軸を有効にする オプションをオンにします。
Y軸レイヤー セクションは、レイヤーを 左Y軸 と 右Y軸 の下にグループ化します。レイヤーを別の軸に移動するには、もう一方のグループにドラッグします。軸を設定するには、グループ名の横にある ケバブメニューをクリックします。

構成値 : このコンボ チャートでは、 二重軸を有効にする オプションがオンになっています。その他の構成は次のように設定されています。
-
データセット: samples.nyctaxi.trips
-
視覚化: コンボ
-
X軸:
tpep_pickup_datetime- 変換:
Weekly - スケールタイプ:
Continuous
- 変換:
-
Y軸レイヤー:
-
左Y軸、棒レイヤー:
trip_distance- 変換:
Average
- 変換:
-
右Y軸、ラインレイヤー:
fare_amount- 変換:
Average
- 変換:
-
SQL クエリ : 次の SQL クエリを使用してデータセットを生成しました。
SELECT * FROM samples.nyctaxi.trips;
カウンターの可視化
カウンターには、単一の値が目立つように表示され、オフセット値と比較するオプションがあります。カウンターを使用するには、 値列 と 比較 列のカウンター視覚化に表示するデータを指定します。必要に応じて、日付列と集計を選択して、グラフにスパークラインを表示します。

値の 構成の詳細で条件付き書式を設定し、テキスト スタイルをカスタマイズできます。

日付ラベルとスパークラインを非表示にする
defaultでは、カウンターには現在値と比較値の横に日付ラベルが表示され、背景にスパークラインが表示されます。各要素を個別に非表示にできます。これらのコントロールは表示のみを変更するため、既存のダッシュボードには引き続き両方の要素が表示されます。
- 背景のスパークラインを非表示にするには、カウンターエディターの Sparkline セクションにある Show sparkline スイッチをオフにします。スパークラインを非表示にすると、背景のチャートのみが削除されます。これにより、カウンター値、比較、または基になるクエリーが変更されることはありません。
- 現在値と比較値の横に表示される日付を非表示にするには、日付フィールドの設定ポップオーバーで [日付ラベルを非表示にする] を選択します。日付ラベルを非表示にしても日付フィールドは削除されず、並べ替えや期間比較のためにアクティブなままになります。
フォーマットテンプレート
カウンター値の周囲にカスタムの接頭辞または接尾辞テキストを追加するには、 値の 設定詳細で フォーマットテンプレート を有効にします。テンプレート内の値を参照するには、 {{ }}構文を使用します。
{{ @ }}— 生のカウンター値{{ @formatted }}— 数値書式が適用された、書式設定されたカウンター値{{ FieldName }}—{{ Region }}などの他のデータセットフィールド{{ SUM(Profit) }}
構成値 : このカウンター視覚化の例では、次の値が設定されています。
-
データセット:
samples.tpch.orders -
可視化: カウンター
-
タイトル:
Orders: Total price by date (compared to the previous day) -
値:
- 日付:
DAILY(o_orderdate) - 値:
total price
- 日付:
-
比較:
- フィールド:
o_orderdate - 日前オフセット: -1
- フィールド:
SQL クエリ : このカウンター視覚化では、データセットを生成するために次の SQL クエリが使用されました。
SELECT
SUM(o_totalprice) AS `total price`,
o_orderdate
FROM
samples.tpch.orders
GROUP BY o_orderdate
ORDER BY o_orderdate DESC;
カスタム ビジュアライゼーション
プレビュー
この機能は パブリック プレビュー段階です。
カスタム視覚化を使用すると、組み込みオプションでは対応できないチャートの種類やカスタマイズが必要な場合に、Vega-Lite ライブラリでチャートを構築できます。**詳細**可視化セクションで、**カスタム可視化**を選択します。詳細については、「AI/BIダッシュボードのカスタムビジュアライゼーション」を参照してください。
ファネルチャート
ファネル チャートは、さまざまな段階でのメトリクスの変化を分析するのに役立ちます。 ファネルを使用するには、 step列とvalue列を指定します。
たとえば、次のファネル チャートは、ユーザーがサインアップ フローの各段階をどのように進むかを示しています。各ステージはプロセス内のステップを表し、そのサイズはそのステップに到達したユーザーの数を反映します。

設定値 : このファネル チャートでは、次の値が設定されました。
-
データセット: ユーザーエンゲージメントファネルステージ
-
視覚化: ファネル
-
X軸:
stage -
Y軸:
count- 集計タイプ:
SUM
- 集計タイプ:
-
色の列:
- データセット列:
count
- データセット列:
SQL クエリ : 次の SQL クエリは、このファネル チャートの可視化のデータセットを生成しました。
SELECT *
FROM VALUES
('Visited Website', 10000),
('Signed Up', 4000),
('Activated Account', 2500),
('Added First Item', 1500),
('Completed Purchase', 800)
AS funnel(stage, count);

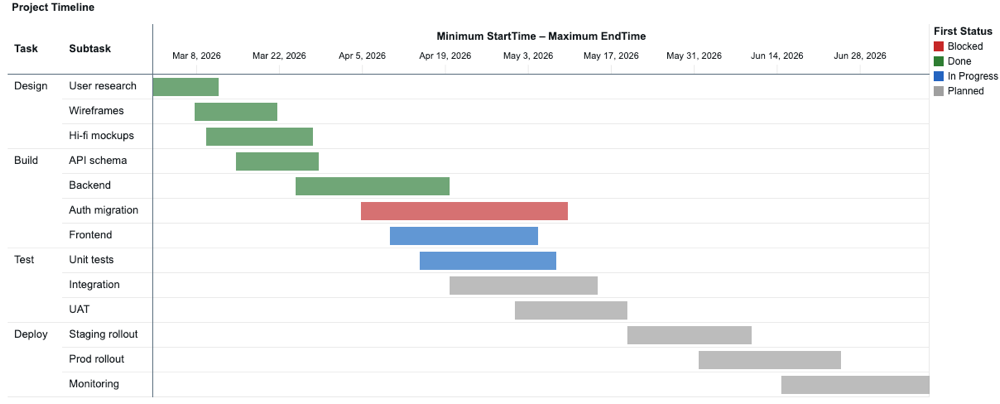

ガント・チャート
ガントチャートは、連続する軸上にデータを横棒として表示することで、各項目の開始、終了、期間をひと目で確認できるようエンコードしています。これらを利用して、一定期間にわたるプロジェクトのスケジュール、製造ワークフロー、その他のイベントの視覚化が可能になります。
各バーはX軸上で開始値から終了値まで広がります。開始フィールドと終了フィールドは、日付、日時、数値のいずれかで、同じタイプである必要があります。

構成値 : 次のガントチャートの例では、次の値が使用されています。
-
データセット:プロジェクト タスク
-
可視化:ガント
-
行数:
TaskSubtask
-
範囲:
- 起動:
MIN(StartTime) - 終了:
MAX(EndTime)
- 起動:
-
色:
- フィールド:
FIRST(Status)
- フィールド:
SQL クエリ: 次の SQLProject Tasks クエリは、このガントチャートの可視化のデータセット を生成します。
SELECT * FROM VALUES
('Build', 'API schema', DATE'2026-03-15', DATE'2026-03-29', 'Done'),
('Build', 'Auth migration', DATE'2026-04-05', DATE'2026-05-10', 'Blocked'),
('Build', 'Backend', DATE'2026-03-25', DATE'2026-04-20', 'Done'),
('Build', 'Frontend', DATE'2026-04-10', DATE'2026-05-05', 'In Progress'),
('Deploy', 'Monitoring', DATE'2026-06-15', DATE'2026-07-10', 'Planned'),
('Deploy', 'Prod rollout', DATE'2026-06-01', DATE'2026-06-25', 'Planned'),
('Deploy', 'Staging rollout', DATE'2026-05-20', DATE'2026-06-10', 'Planned'),
('Design', 'Hi-fi mockups', DATE'2026-03-10', DATE'2026-03-28', 'Done'),
('Design', 'User research', DATE'2026-03-01', DATE'2026-03-12', 'Done'),
('Design', 'Wireframes', DATE'2026-03-08', DATE'2026-03-22', 'Done'),
('Test', 'Integration', DATE'2026-04-20', DATE'2026-05-15', 'Planned'),
('Test', 'UAT', DATE'2026-05-01', DATE'2026-05-20', 'Planned'),
('Test', 'Unit tests', DATE'2026-04-15', DATE'2026-05-08', 'In Progress')
AS tasks(Task, Subtask, StartTime, EndTime, Status);
ヒートマップチャート
ヒートマップ チャートは、棒グラフ、積み上げグラフ、バブル チャートの機能を組み合わせて、色を使用して数値データを視覚化できるようにします。
たとえば、次のヒートマップは、優先度と配送方法に基づいて注文数を視覚化します。x 軸はさまざまな注文の優先順位を表し、y 軸はさまざまな配送方法を表します。色の濃淡は注文数の合計を示し、凡例には注文数のスケールが表示されます。
ヒートマップは最大 64K 行または 10 MB まで表示できます。

構成値 : このヒートマップ グラフの可視化では、次の値が設定されました。
-
データセット: samples.tpch.orders
-
可視化: ヒートマップ
-
X軸:
priority -
Y軸:
ship_mode -
色の列:
- データセット列:
order_count - 集計タイプ:
SUM
- データセット列:
-
X軸の名前(デフォルト値を上書き):
Order Priority -
Y軸名(デフォルト値を上書き):
Shipping method -
カラーランプ:
Green Blue
SQL クエリ :このヒートマップチャートの可視化では、次の SQL クエリを使用してデータセットが生成されました。
SELECT
o.o_orderpriority AS priority,
l.l_shipmode AS ship_mode,
COUNT(*) AS order_count,
o.o_orderdate
FROM
samples.tpch.orders AS o
JOIN
samples.tpch.lineitem AS l
ON
o.o_orderkey = l.l_orderkey
GROUP BY
o.o_orderpriority,
l.l_shipmode,
o.o_orderdate
ORDER BY
priority,
ship_mode;
ヒストグラムチャート
ヒストグラムは、データセット内で特定の値が出現する頻度をプロットします。ヒストグラムは、データセット内の値が少数の範囲に集中しているか、それともより広範囲に分散しているかを理解するのに役立ちます。ヒストグラムは棒グラフとして表示され、個別のバー (ビンとも呼ばれます) の数を制御します。

構成値 : このヒストグラム チャートの視覚化では、次の値が設定されています。
- データセット: samples.tpch.orders
- 可視化: ヒストグラム
- X列(データセット列):
o_totalprice - ビンの数: 20
- X軸の名前(デフォルト値を上書き):
Total price
構成オプション : ヒストグラム チャートの構成オプションについては、 「ヒストグラム チャートの構成オプション」を参照してください。
SQL クエリ : このヒストグラム チャートの可視化では、次の SQL クエリを使用してデータセットが生成されました。
SELECT * FROM samples.tpch.orders;

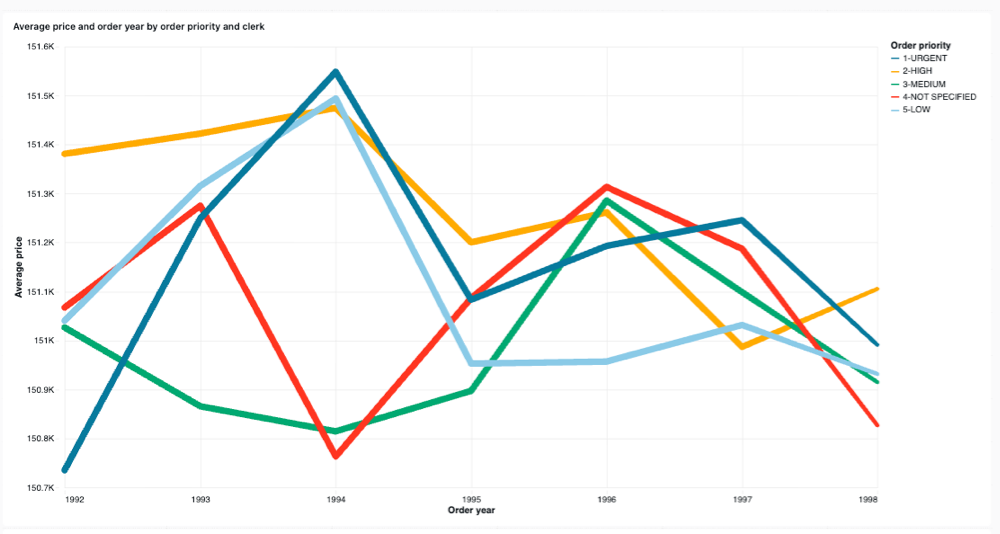

ライン可視化
折れ線グラフの可視化は、時間の経過に伴う 1 つ以上のメトリクスの変化を示します。

設定値 :このライン可視化の例では、次の値が設定されています。
-
データセット: samples.tpch.orders
-
可視化: 折れ線
-
タイトル:
Average price and order year by order priority and clerk -
X軸:
- フィールド:
o_orderdate - スケールタイプ:
Continuous - 変換:
Yearly - 表示名:
Order year
- フィールド:
-
Y軸:
- フィールド:
o_totalprice - スケールタイプ:
Continuous - 変換:
Average - 表示名:
Average price
- フィールド:
-
色:
- フィールド:
o_orderpriority - 凡例タイトル:
Order priority
- フィールド:
SQL クエリ :この折れ線グラフの可視化では、次の SQL クエリを使用してOrders data という名前のデータセットが生成されました。
SELECT * FROM samples.tpch.orders;
線の形状
折れ線グラフと面グラフ、および複合チャートの折れ線レイヤーの場合、 線の形状 コントロールはチャートがデータポイントを接続する方法を設定します。
- Linear : ポイントを直線で結びます。これがdefaultです。
- [滑らか] : ポイントを曲線で接続します。
- ステップ (Step) : ステップ状の線を形成する水平方向および垂直方向のセグメントでポイントを接続します。
Line shape コントロールは、 Size エンコーディングを使用する線では使用できません。
パス マップ
パスマップは、地図上に線を表示します。各線は、結果セット内のジオメトリカラムから、または一連のポイントを順番に接続することによって描画されます。これらを使用して、ルート、交通機関の路線、河川、またはGPSトラックのようなポイントごとの軌跡を視覚化します。

構成例とパス マップのオプションについては、パス マップのオプションを参照してください。
円の可視化
円の可視化は、メトリクス間の比例性を示します。 時系列データを伝達するための ものではありません 。

設定値 : この円グラフの視覚化の例では、次の値が設定されています。
-
データセット: samples.tpch.orders
-
可視化: 円グラフの可視化
-
タイトル:
Total price by order priority and clerk -
角度:
- フィールド:
o_totalprice - 変換:
Sum - 表示名:
Total price
- フィールド:
-
色:
- フィールド:
o_orderpriority - 凡例タイトル:
Order priority
- フィールド:
-
フィルタ
- フィールド:
TPCH orders.o_clerk
- フィールド:
SQL クエリ : この円グラフの可視化では、次の SQL クエリを使用して TPCH ordersという名前のデータセットが生成されました。
SELECT * FROM samples.tpch.orders;
ピボットの可視化
ピボット ビジュアライゼーションは、クエリ結果のレコードを集計して表形式で表示します。これは SQL のPIVOTまたはGROUP BYステートメントに似ています。ピボット視覚化は、ドラッグ アンド ドロップ フィールドを使用して構成します。
固定ヘッダー、条件付き書式、リンクの追加などのピボット テーブル構成オプションの詳細については、 「ピボット テーブルの構成」を参照してください。

構成値 : このピボット可視化の例では、次の値が設定されました。
-
データセット: samples.tpch.lineitem
-
可視化: ピボット
-
タイトル:
Line item quantity by return flag and ship mode by supplier -
行数:
- フィールド:
l_returnflag - 合計を表示: チェックあり
- フィールド:
-
列:
- フィールド:
l_shipmode - 合計を表示: チェックあり
- フィールド:
-
値
- フィールド:
l_quantity - 変換: 合計
- フィールド:
SQL クエリ : このピボット可視化では、次の SQL クエリを使用して TPCH lineitemという名前のデータセットが生成されました。
SELECT * FROM samples.tpch.lineitem;
ポイントマップ
ポイントマップは、特定のマップ上の位置に配置されたシンボルとして定量データを表示します。このグラフタイプでは、マーカーは緯度と経度の座標を使用して配置されます。これらの座標は結果セットの一部として含める必要があります。

構成例およびポイントマップのオプションについては、ポイントマップのオプションを参照してください。
サンキーダイアグラム
サンキーダイアグラムは、ある値のセットから別の値のセットへの流れを視覚化します。

構成値 : このサンキー ダイアグラムでは、次の値が設定されています。
-
データセット: samples.nyctaxi.trips
-
可視化:サンキー
-
ステージ
stage1stage2stage3
-
Value
- SUM(値)
SQL クエリ : この サンキー 可視化では、次の SQL クエリを使用してデータ セットが生成されました。
SELECT
CASE
WHEN pickup_zip BETWEEN 10000 AND 10299 THEN 'Manhattan'
WHEN pickup_zip BETWEEN 11200 AND 11299 THEN 'Brooklyn'
WHEN pickup_zip BETWEEN 11300 AND 11499 THEN 'Queens'
ELSE 'Other'
END AS stage1,
CASE
WHEN dropoff_zip BETWEEN 10000 AND 10299 THEN 'Manhattan'
WHEN dropoff_zip BETWEEN 11200 AND 11299 THEN 'Brooklyn'
WHEN dropoff_zip BETWEEN 11300 AND 11499 THEN 'Queens'
ELSE 'Other'
END AS stage2,
CASE
WHEN fare_amount < 8 THEN 'Low'
WHEN fare_amount <= 15 THEN 'Medium'
ELSE 'High'
END AS stage3,
SUM(fare_amount) AS value
FROM samples.nyctaxi.trips
GROUP BY 1, 2, 3
ORDER BY value DESC
LIMIT 50;
散布図の可視化
散布図の可視化は、2 つの数値変数間の関係を示すためによく使用されます。 3 番目の次元を色でエンコードして、数値変数がグループ間でどのように異なるかを示すことができます。

構成値 : この散布図の可視化の例では、次の値が設定されました。
-
データセット: samples.tpch.lineitem
-
可視化: スキャッター
-
タイトル:
Total price and quantity by ship mode and supplier -
X軸:
- フィールド:
l_quantity - 表示名:
Quantity - スケールタイプ:
Continuous - 変換:
None
- フィールド:
-
Y軸:
- フィールド:
l_extendedprice - スケールタイプ:
Continuous - 変換:
None - 表示名:
Price
- フィールド:
-
色:
- フィールド:
l_shipmode - 凡例タイトル:
Ship mode
- フィールド:
-
フィルタ
- フィールド:
TPCH lineitem.l_supplierkey
- フィールド:
SQL クエリ : この散布図の可視化では、次の SQL クエリを使用して TPCH lineitemという名前のデータセットが生成されました。
SELECT * FROM samples.tpch.lineitem
テーブルの可視化
テーブル ビジュアライゼーションでは、標準のテーブルにデータが表示されますが、手動でデータの並べ替え、非表示、書式設定を行うことができます。
テーブルには最大 64K 行または 10 MB を表示できます。

構成値 : このテーブル可視化の例では、次の値が設定されました。
-
データセット: samples.tpch.lineitem
-
視覚化: 表
-
タイトル:
Line item summary by supplier -
列:
-
行番号を表示: 有効
-
フィールド:
l_orderkey -
フィールド:
l_extendedprice- フォーマット: カスタム
- タイプ:
$(通貨)
-
フィールド:
l_discount- フォーマット: カスタム
- タイプ:
%(パーセント)
-
フィールド:
l_tax- フォーマット: カスタム
- タイプ:
%(パーセント)
-
フィールド:
l_shipdate -
フィールド:
l_shipmode
-
-
フィルタ
- フィールド:
TPCH lineitem.l_supplierkey
- フィールド:
構成オプション : テーブル視覚化の構成オプションについては、 「テーブルとピボット テーブルの視覚化」を参照してください。
SQL クエリ : このテーブル可視化では、次の SQL クエリを使用して TPCH lineitemという名前のデータセットが生成されました。
SELECT * FROM samples.tpch.lineitem
ウォーターフォールチャート
ウォーターフォール チャートは、連続する正と負の値の累積的な影響を表示し、一連の中間の正と負の値によって初期値がどのように影響を受けるかを示します。これらは通常、損益計算書などの財務データを視覚化したり、さまざまな要因が全体的な変化にどのように寄与しているかを示したりするのに使用されます。

構成値 : このウォーターフォール チャートの例では、次の値が設定されています。
- データセット: クエリによって生成
- 視覚化: ウォーターフォール
- X軸: MONTHLY(date_col)
- Y軸: SUM(金額)
SQL クエリ :このテーブル可視化では、次の SQL クエリを使用してデータセットが生成されました。
with base as (
SELECT
*
FROM
VALUES
(2535, '2025-01-01'),
(-853, '2025-02-01'),
(3229, '2025-03-01'),
(1820, '2025-04-01'),
(3195, '2025-05-01'),
(-1800, '2025-06-01'),
(-562, '2025-07-01'),
(-332, '2025-08-01'),
(1750, '2025-09-01'),
(-330, '2025-10-01'),
(3300, '2025-11-01'),
(4400, '2025-12-01') AS t (amount, date_str)
)
SELECT
amount,
cast(date_str as date) as date_col
from
base
ウォーターフォール合計バーのカスタマイズ
ウォーターフォールチャートは、全ステップの累積結果を示す合計バーで終了できます。合計バーはdefaultでオフになっています。それを表示するには、ウォーターフォールエディターの [合計] セクションで [合計を表示] スイッチをオンにします。
合計バーが表示されている場合は、カスタマイズできます:
- 色 : 合計 セクションのカラー見本を使用して、合計バーの色を設定します。この色はステップバーではなく、合計バーにのみ適用されます。
- 表示名:
合計 セクションにある ケバブメニューをクリックし、 表示名 を入力して、X軸の合計バーの名前を変更します(例:
Net income)。フィールドを空のままにすると、バーには 合計 というラベルが付けられます。 - ラベル : 同じメニューで、 ラベル コントロールを使用して、合計バーに値のラベルを表示するかどうかを選択します:
- 自動 : チャートの残りのラベル設定に従います。これがdefaultです。
- 表示 : チャートの他の部分のラベルがオフになっている場合でも、合計バーのラベルを常に表示します。
- 非表示 :チャートの残りの部分のラベルがオンになっている場合でも、合計バーの値ラベルを常に非表示にします。
